概要
このページでは並列工程の仕様と設定方法を説明します。

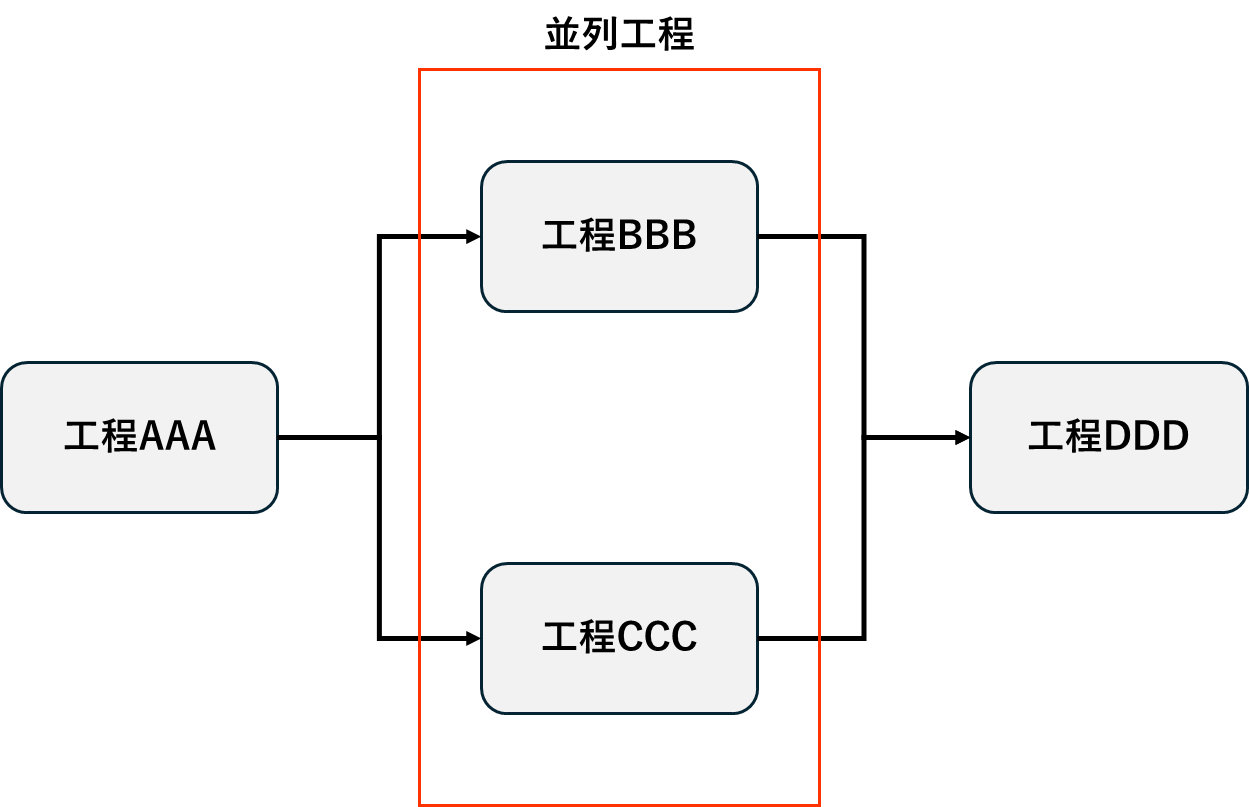

並列工程とは「並列に実行可能である」ということを定義する設定となります。
並列な工程の開始時間や終了時間は設備やスタッフの状況によって別々になる場合もあります。ただし、並列工程の次の工程(この例では工程DDD)は、すべての並列工程(この例では工程BBB、工程CCC)が完了した後に実行されます。
設定方法
並列工程の設定方法は、以下の2通りの方法があります。
- 工程デザイナーから設定
- サービスマネージャーから設定
1. 工程デザイナーから設定

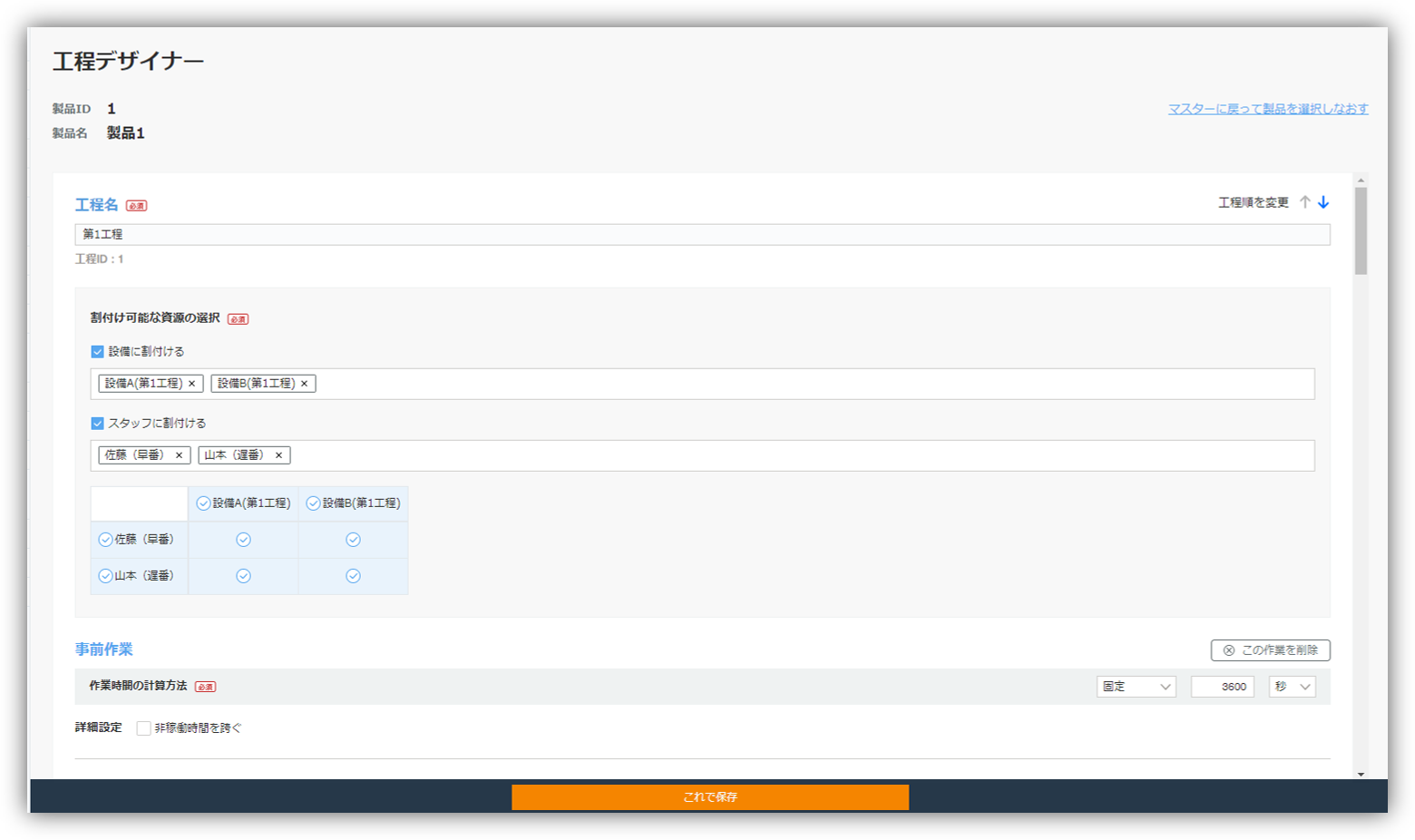

- 設定>製品マスター設定>製品の工程デザイナーを開くの順でクリックし、設定対象の製品の工程デザイナーを開きます。

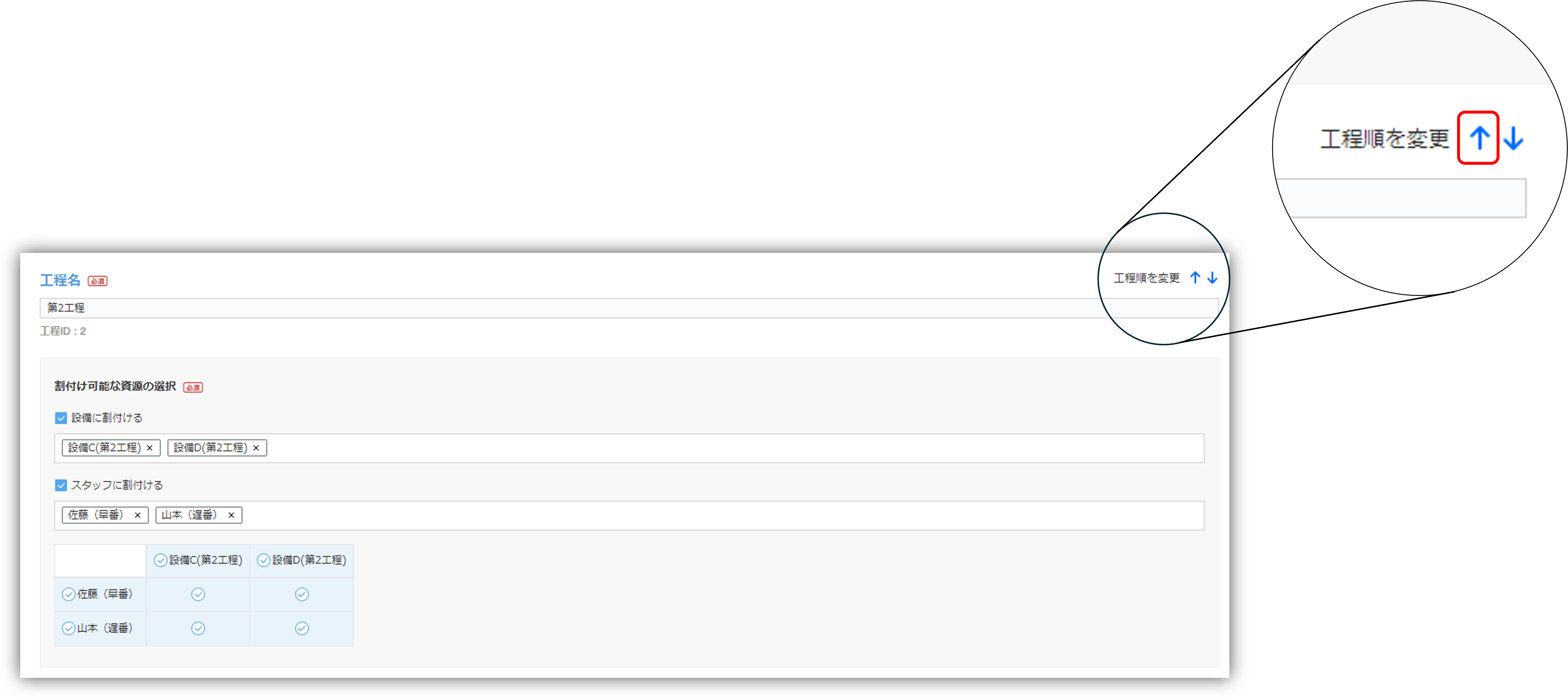

- 工程ブロックの並び順変更ボタンを使って前後の工程と並列に設定します。
この例では第2工程を上にあげて、第1工程と並列にします。

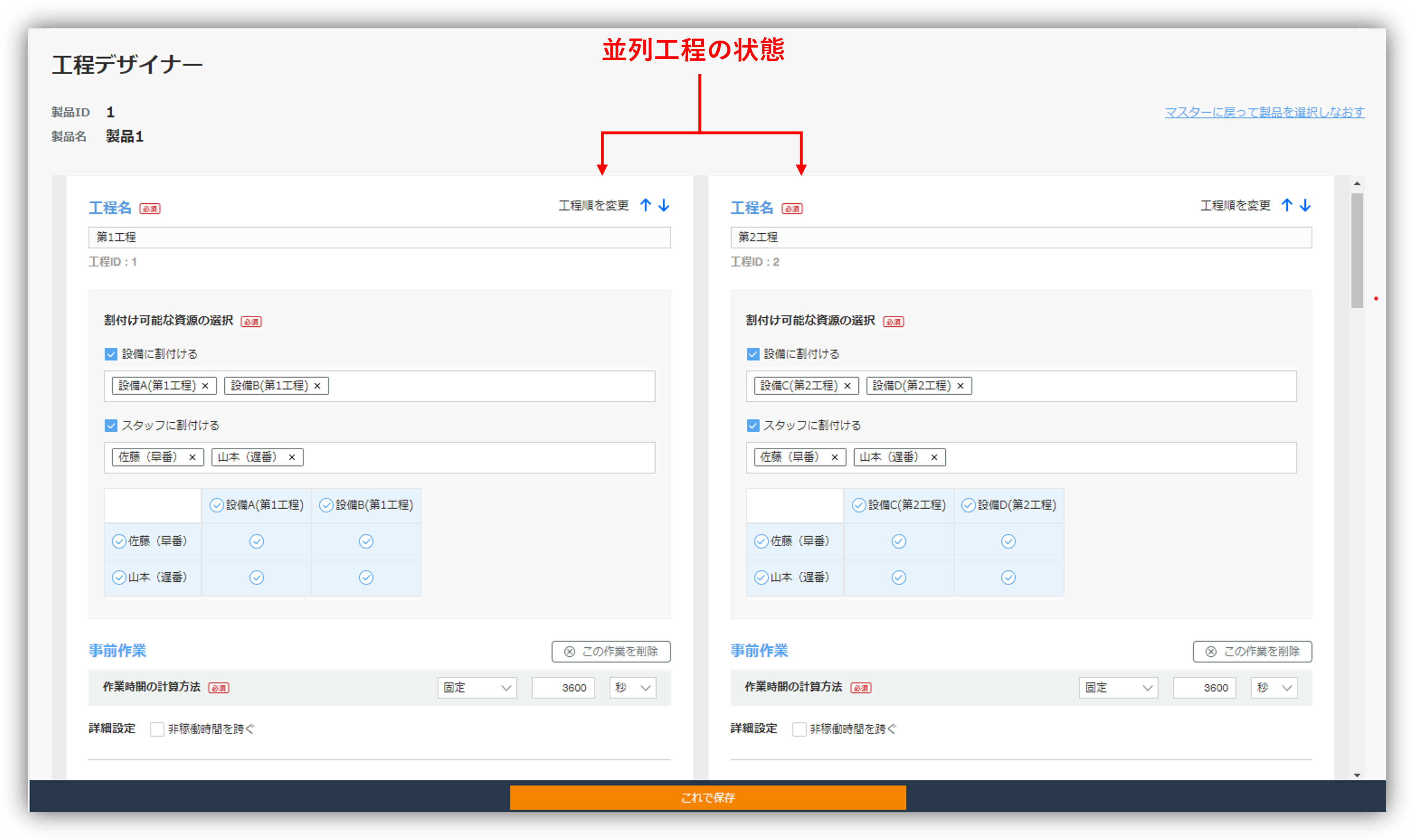

第2工程を上にあげると第1工程と並列工程の状態になります。 - 画面下部のこれで保存をクリックします。
- 計画画面に戻って最適化を実行します。
2. サービスマネージャーから設定
- サービスマネージャーを開きます。

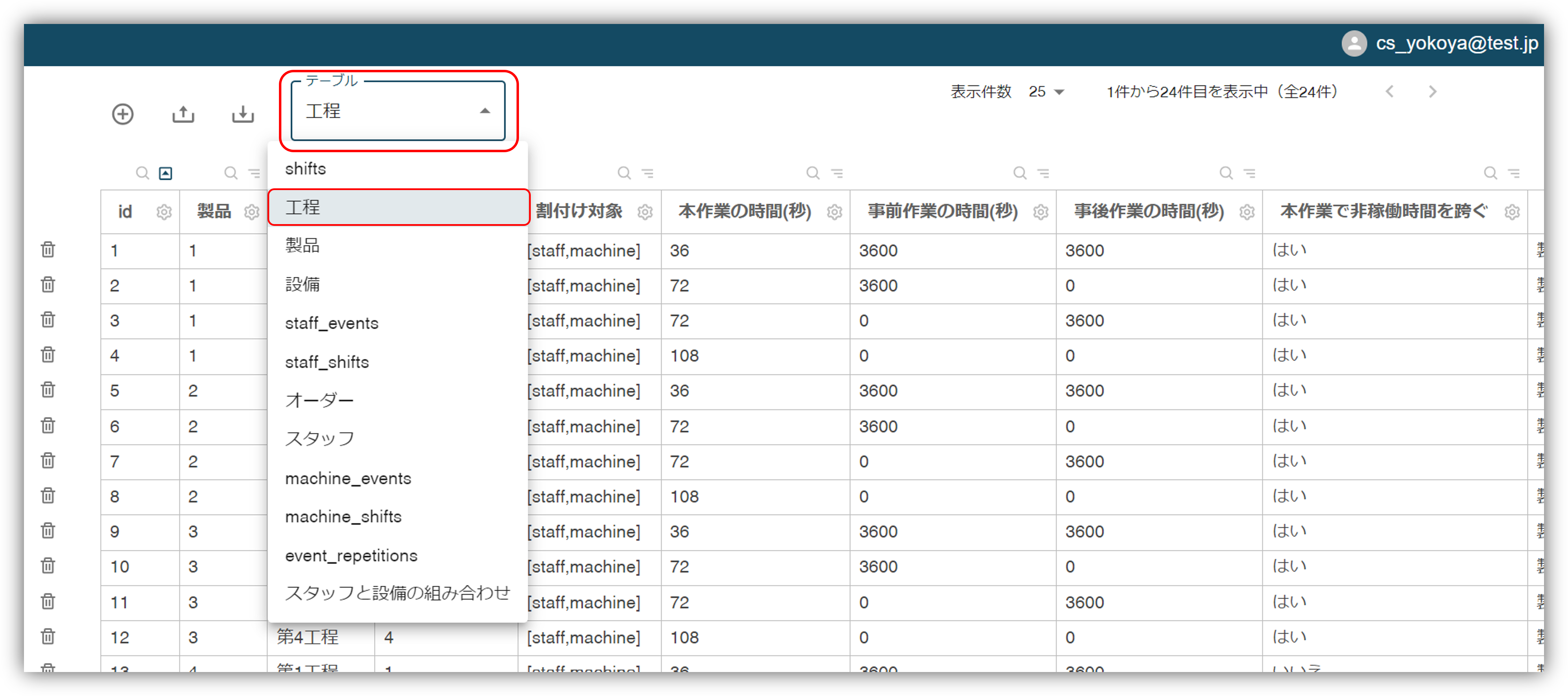

- 工程テーブルを開きます。

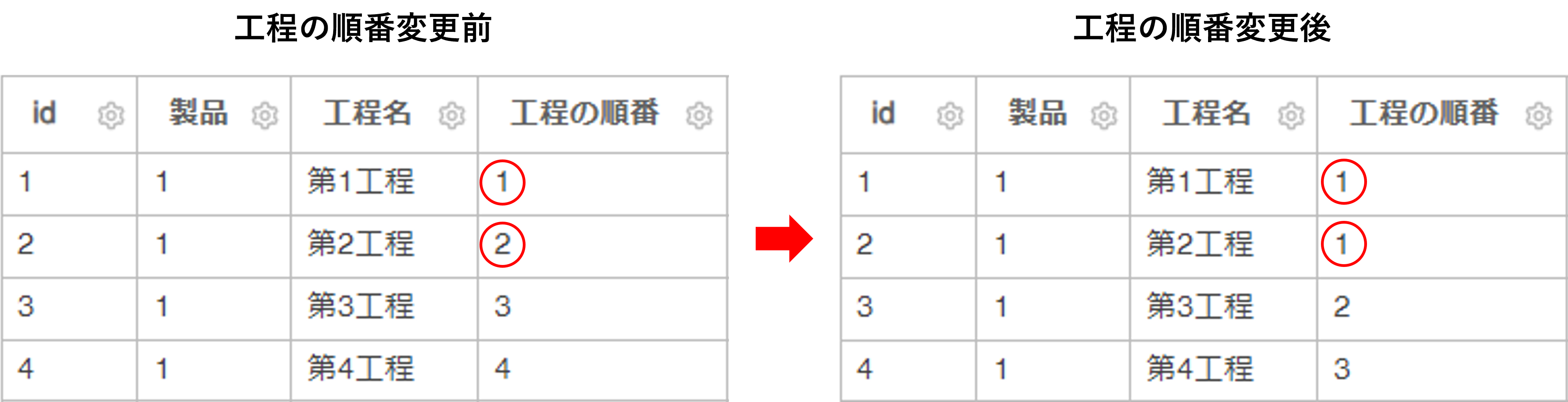

- 並列にしたい工程の「工程の順番」の値を揃えます。
この例では製品1の第1工程と第2工程を並列にします。 - 最適ワークスで最適化を実行します。
